Grandes Obras · Rodovias

Duplicação da Ponte Eng. Gilberto Paim Pamplona, sobre o Rio Tietê

Em fevereiro de 2021, mais de três anos antes da obra começar, a Suporte investigou o solo e a rocha ao longo da travessia do Rio Tietê, na SP-333. A nova ponte, hoje, está em construção sobre o mesmo trecho.

Cliente
Entrevias Concessionária de Rodovias
Local
SP-333, km 230 a 232, Novo Horizonte/Pongaí (SP)
Vertical
Sondagens
Investigação
2021
Contratados pela Entrevias Concessionária de Rodovias

Visão geralO projeto

Segmento
Rodovias (concessão)
Obra
Ponte Eng. Gilberto Paim Pamplona
Rodovia
SP-333 (Rod. Dr. Mário Gentil)
Município
Novo Horizonte / Pongaí, SP
Investimento na ponte
~R$ 389 milhões
Extensão da ponte
2,4 km · 56 pilares
Sondagem → obra
2021 → 2024 a 2026

Linha do tempoAntes da ponte, veio a investigação

Em fevereiro de 2021, a nova travessia ainda estava no projeto. A Suporte iniciou então a campanha destinada a caracterizar as condições de solo e rocha ao longo das margens e do leito do Rio Tietê.

  1. 2021 Investigação geotécnica 86 sondagens mistas · 1.807,86 m investigados
  2. 2024 Início da duplicação Obra da nova ponte tem início em setembro
  3. 2026 Ponte tomando forma União das duas frentes em julho · conclusão prevista para o ano

Contexto2,4 km de travessia sobre o Rio Tietê

A duplicação da Ponte Eng. Gilberto Paim Pamplona, sobre o Rio Tietê, é apontada pela Entrevias como a maior ponte do estado de São Paulo: 2,4 km de extensão, vão central de 125 m e 15 m de altura, sustentada por 56 pilares e construída pelo método de balanço sucessivo. A obra faz parte de um programa de duplicação de 52,4 km na SP-333, com início em setembro de 2024 e o marco de união das duas metades da ponte ("beijo") alcançado em julho de 2026, com conclusão prevista ainda para 2026.

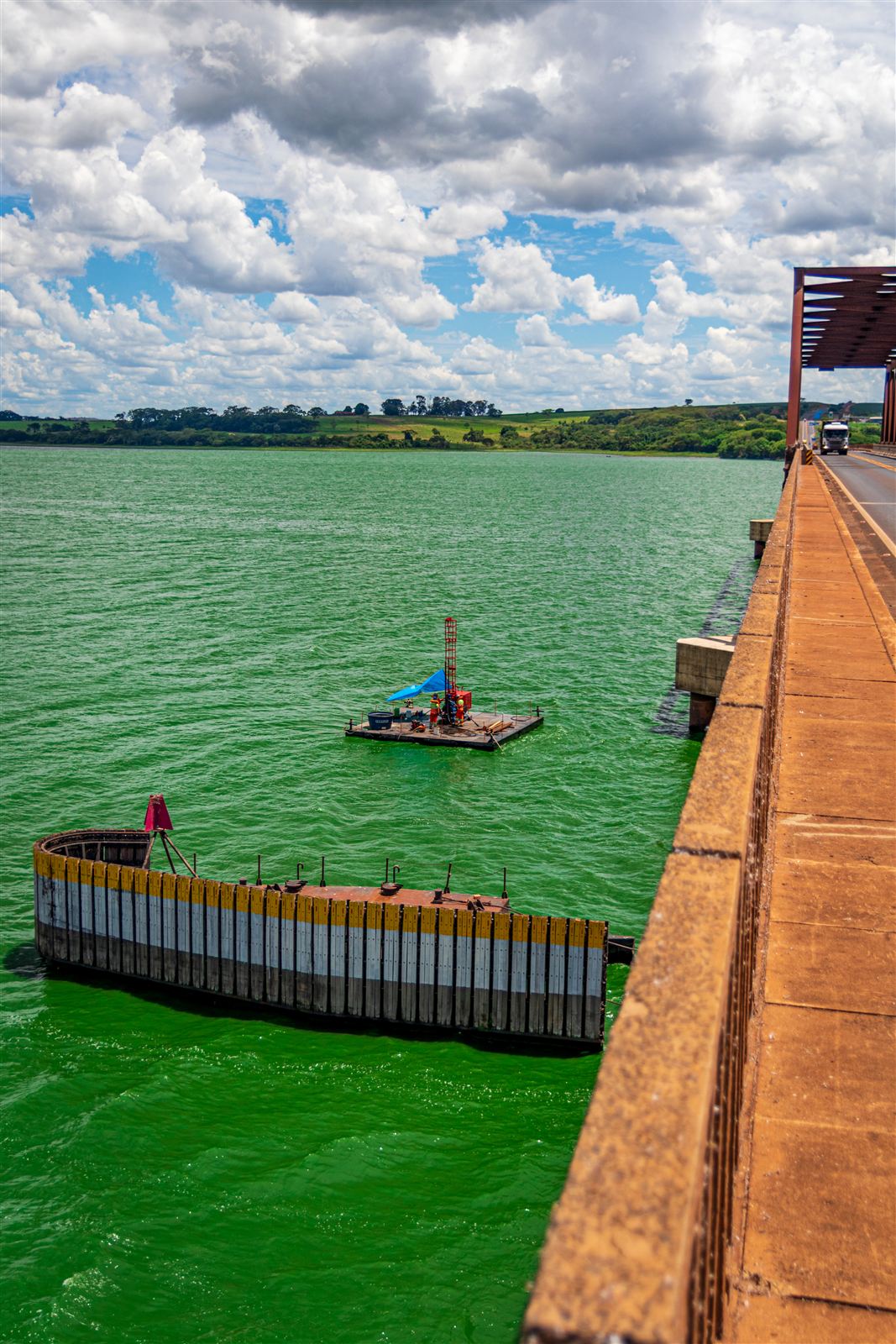

Desafio de engenhariaSondar o leito do rio a partir de plataforma flutuante

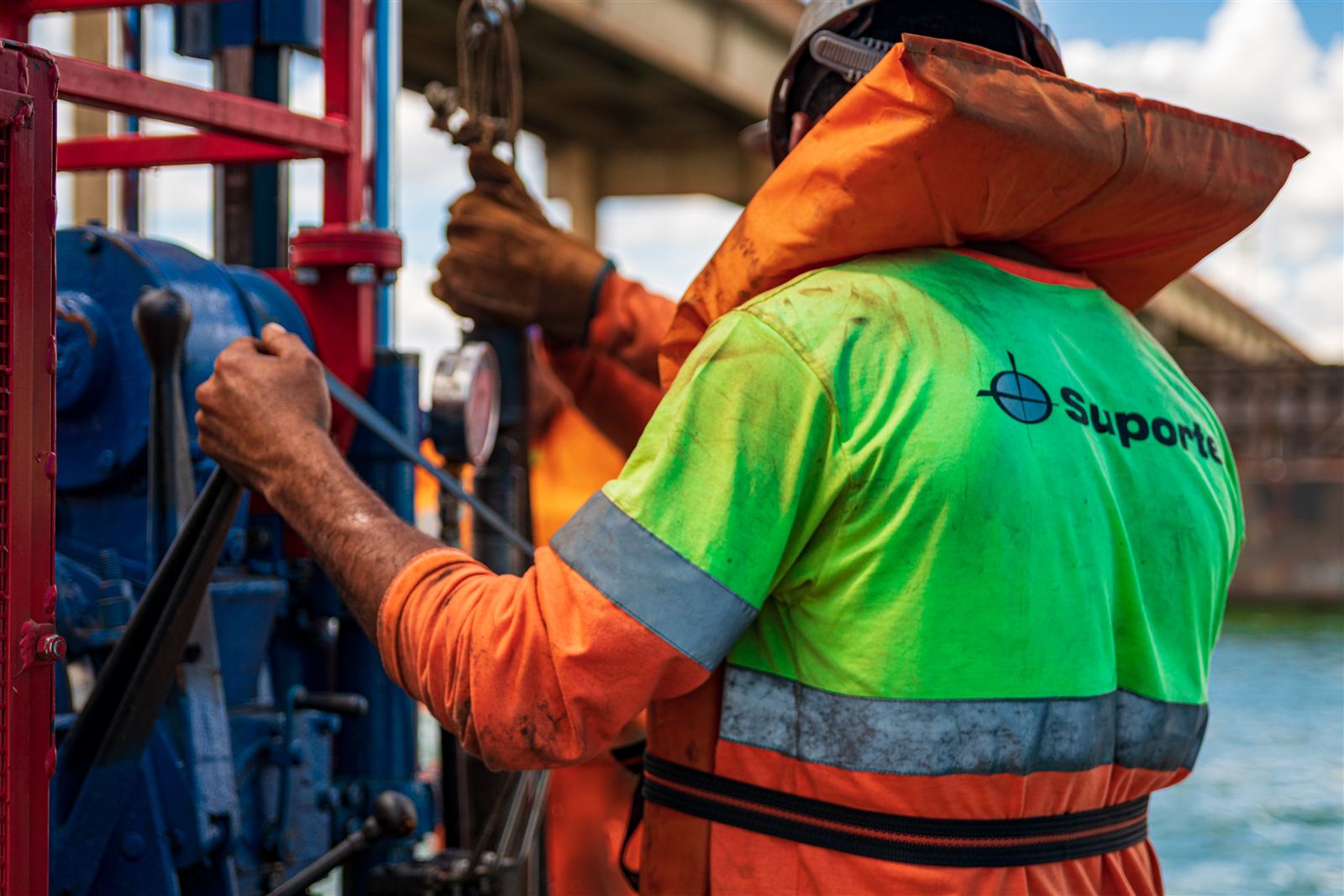

Uma ponte de 56 pilares sobre um rio de grande porte só pode ser projetada com segurança se a fundação for definida a partir da resistência real do solo e da rocha do leito do rio, não apenas das margens. Boa parte dos furos, sobretudo no encontro da nova ponte com a existente e ao longo do próprio leito, foi executada a partir de plataformas flutuantes ancoradas junto aos pilares, sujeitas à correnteza do Rio Tietê. Manter o equipamento estável, garantir a verticalidade da perfuração e a segurança da equipe sobre uma estrutura que se move o tempo todo foram condições constantes da operação.

Contribuição da SuporteCampanha de sondagem pré-projeto

A Suporte foi responsável pela execução da campanha de sondagem pré-projeto da ponte, trabalho anterior ao início da obra, iniciado em fevereiro de 2021, mais de três anos antes, com o objetivo de caracterizar o solo e a rocha do leito e das margens do Rio Tietê e sua resistência, para que a fundação da nova ponte pudesse ser projetada. Foram 86 sondagens mistas (SM), cobrindo o trecho entre os km 230,090 e 232,433 da SP-333: furos em terra, nas margens e na mata ciliar, e furos no próprio leito do rio, estes executados a partir de plataformas flutuantes ancoradas junto aos pilares da ponte existente. No total, 1.807,86 metros foram investigados.

Serviços executados

Engenharia em númerosA campanha em números

86 sondagens mistas (SM) executadas
1.807,86m de extensão perfurada (soma dos 86 furos)
2,3km de trecho coberto (km 230,09 a 232,43)
2021 início da investigação, 3 anos antes da obra

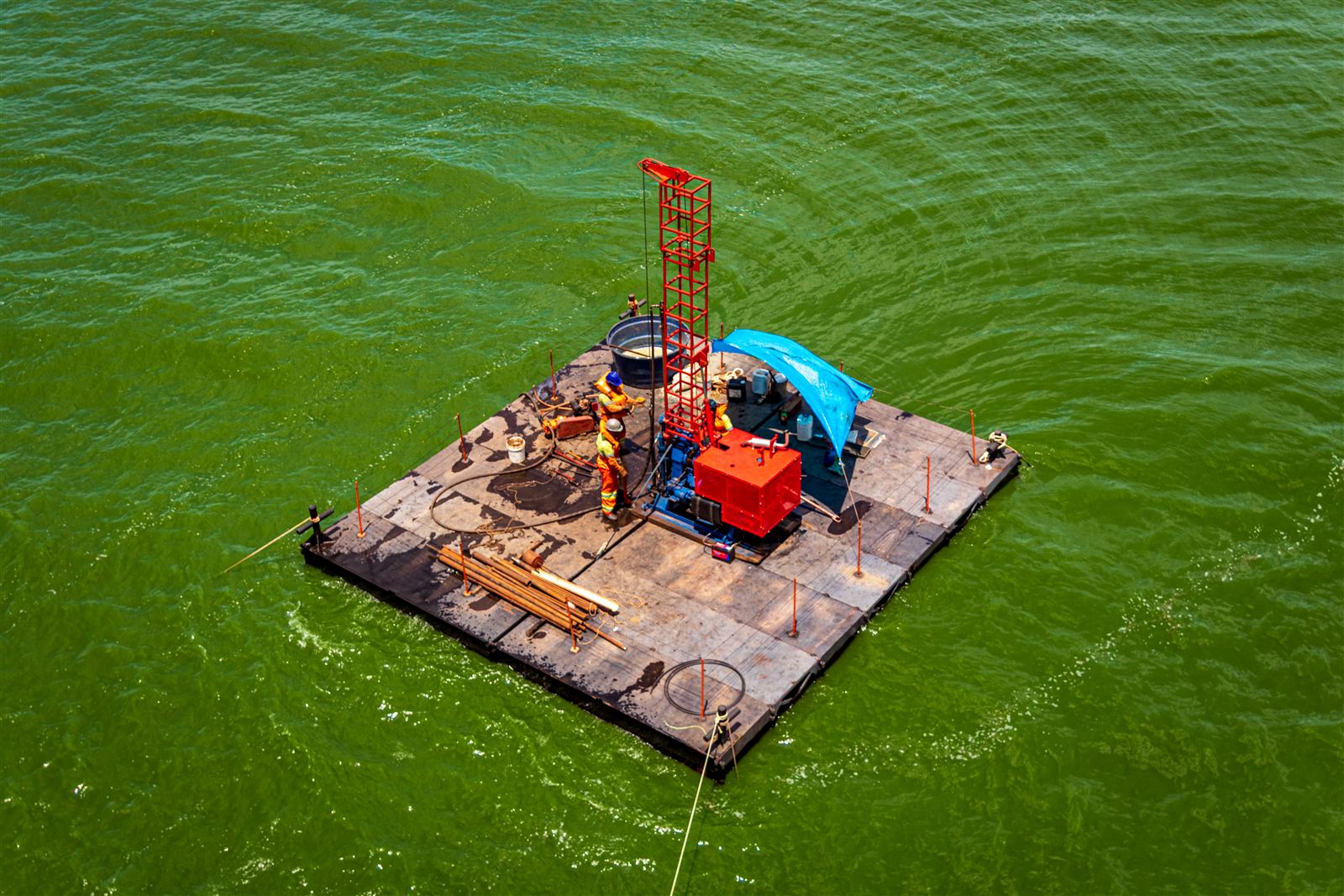

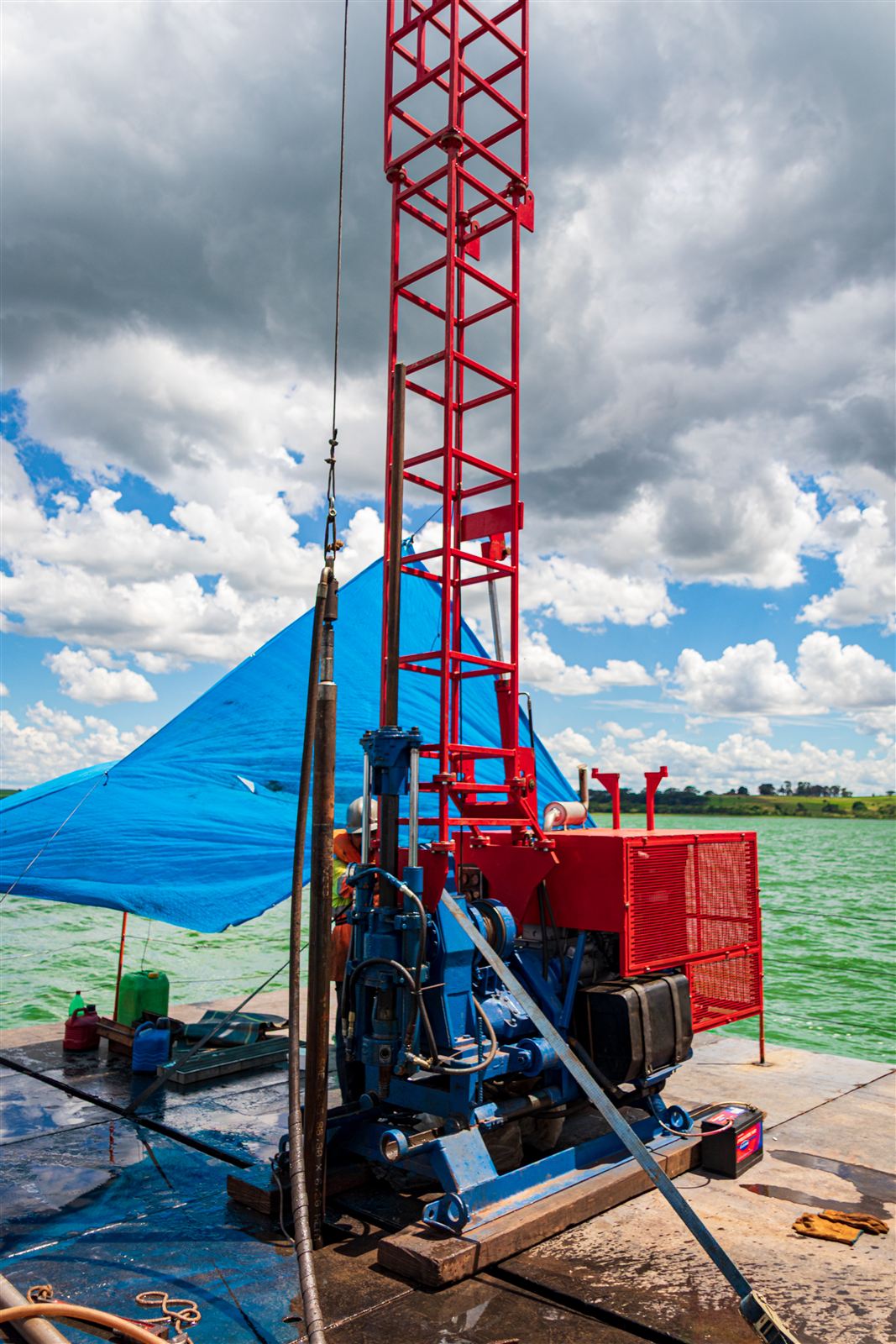

Galeria técnicaSondagem sobre plataforma flutuante

LocalizaçãoOnde fica

SP-333 (Rod. Dr. Mário Gentil), km 230 a 232 Entre os municípios de Novo Horizonte e Pongaí, região centro-oeste do estado de São Paulo
Ver no mapa (abre em nova guia)

86 pontos ao longo da futura travessia

O georreferenciamento da campanha mostra a distribuição dos pontos de sondagem entre as margens e o leito do Rio Tietê, ao longo de todo o trecho investigado pela Suporte.

Mapa de satélite com o georreferenciamento dos 86 pontos de sondagem mista ao longo da travessia do Rio Tietê, extraído do sistema interno da Suporte
Georreferenciamento dos 86 pontos de sondagem, do sistema de gestão de campo da Suporte, a linha de pontos acompanha o traçado da ponte de margem a margem do Rio Tietê.

Anos depoisDa investigação à infraestrutura

Quando as equipes da Suporte trabalharam sobre o Rio Tietê em 2021, a nova ponte ainda existia apenas no projeto. A campanha produziu as informações de solo e rocha que sustentaram o projeto de fundação da travessia. Passados alguns anos, essa mesma infraestrutura está sendo construída no trecho investigado.

Grande parte do trabalho de campo da Suporte acontece assim: antes de qualquer estrutura ficar visível, quando ainda são só pontos investigados, metros perfurados e amostras registradas. Anos depois, esse mesmo trabalho aparece materializado em outra escala.

Vista aérea da plataforma de sondagem da Suporte sobre o Rio Tietê, em 2021
2021Investigação sobre o Rio Tietê

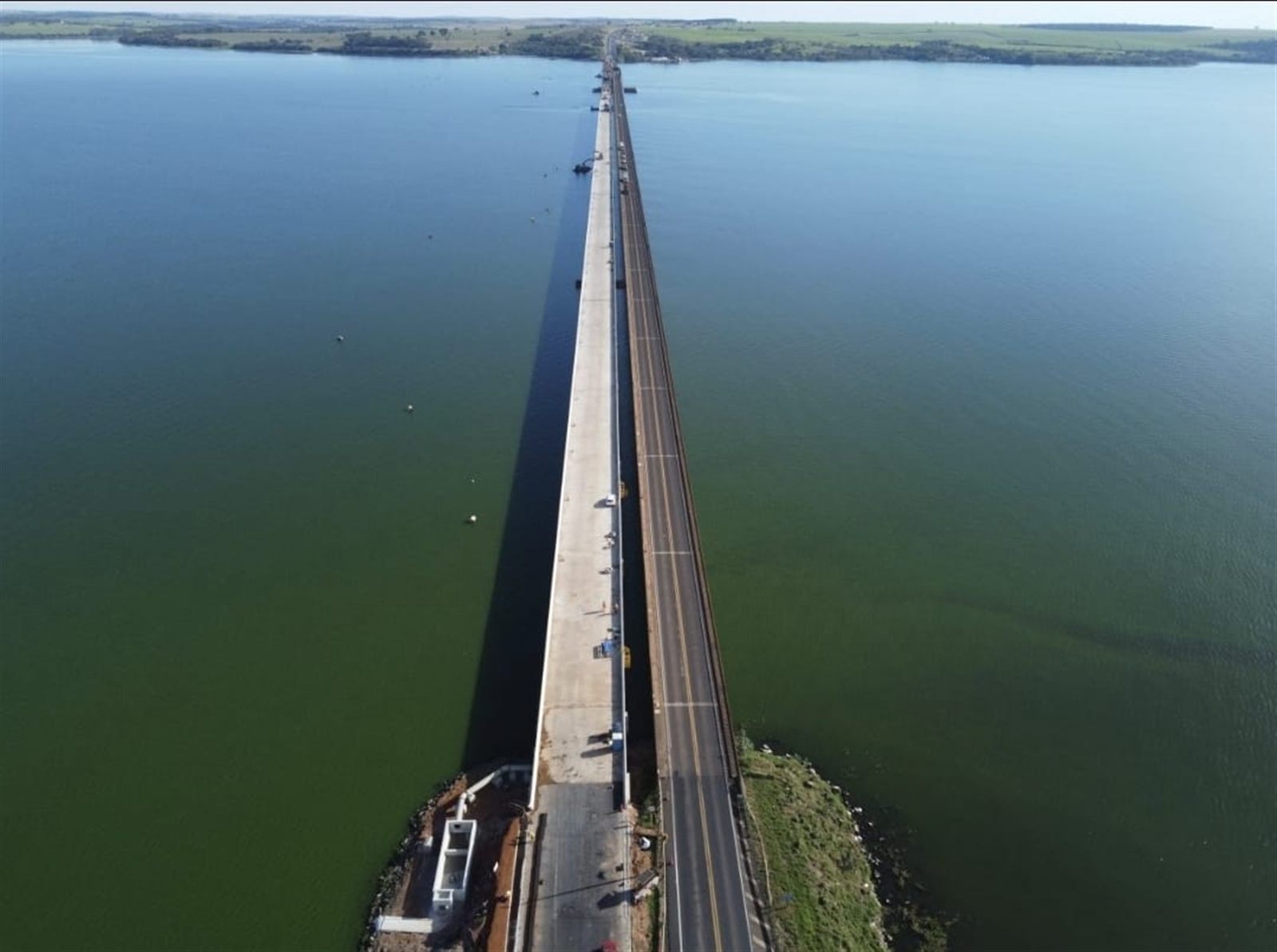

Vista aérea da nova ponte em construção ao lado da ponte existente, sobre o Rio Tietê, em 2026
2026A nova ponte tomando forma

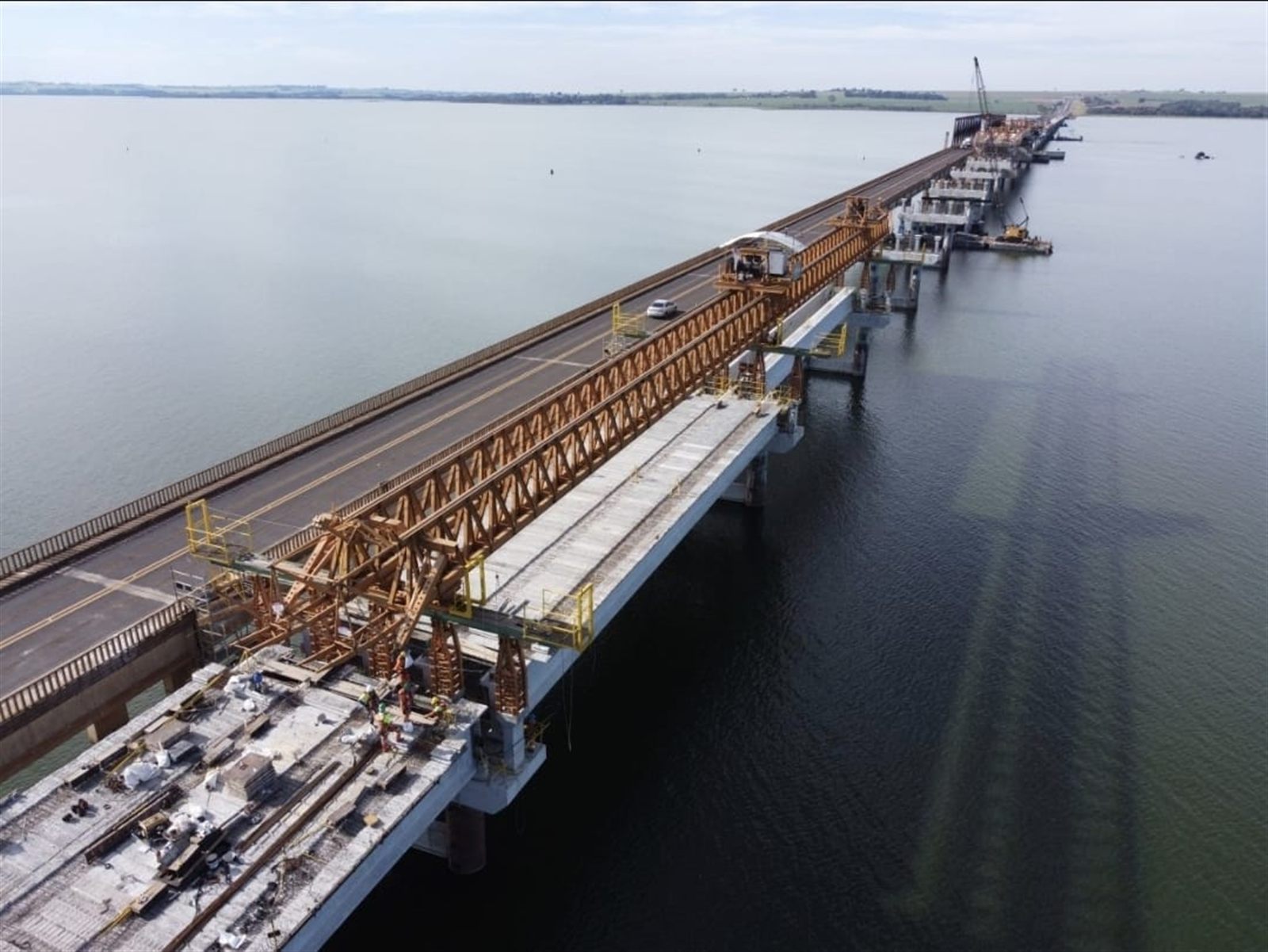

Treliça de lançamento executando um segmento da nova ponte, pelo método de balanço sucessivo, sobre o Rio Tietê
Treliça de lançamento em operação, pelo mesmo método de balanço sucessivo citado no contexto da obra.

A Suporte vem antes. A infraestrutura chega depois.

Seu projeto também começa pela investigação?

Fale com o time da Suporte sobre sondagem geotécnica para pontes, rodovias e grandes obras de infraestrutura.

Falar no WhatsApp Enviar e-mail
